Comunicat de Presă privind progresul lucrărilor aferente proiectului
„Amenajare platforme Ro-Ro - Port Bazinul Nou Galați"
Până la data de 30.09.2024 au fost realizate următoarele lucrări:

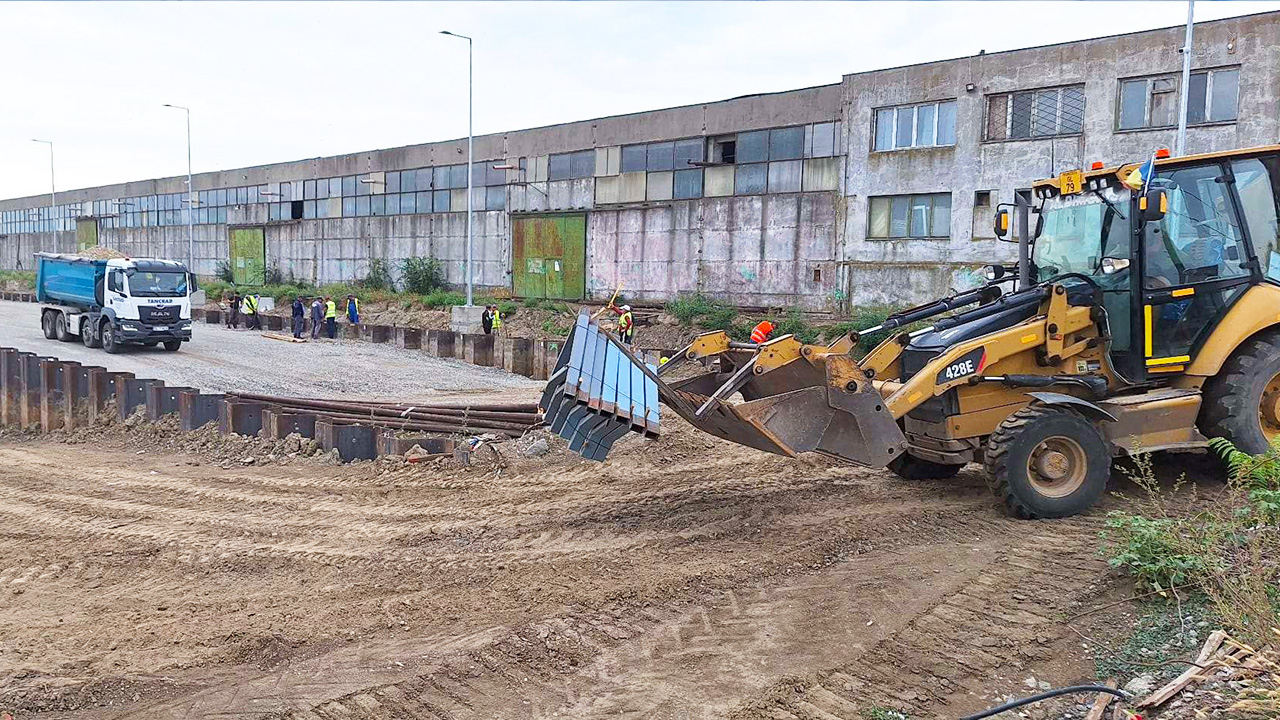

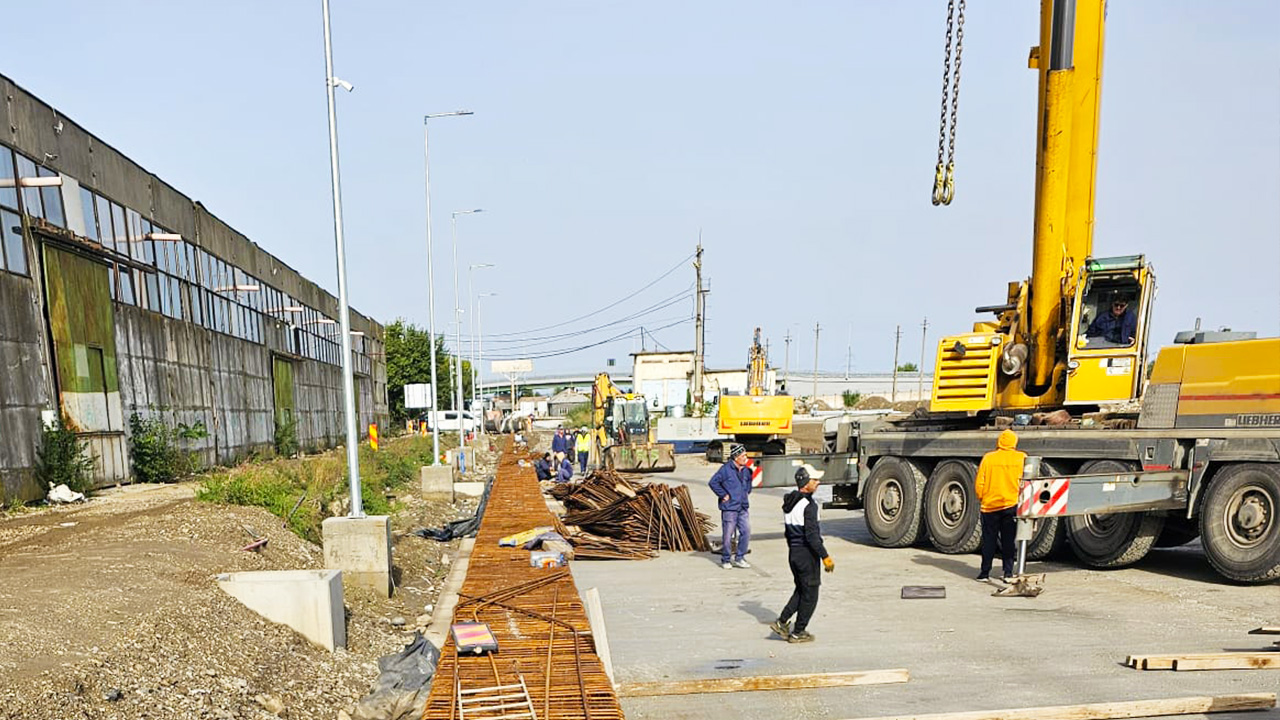

Drum acces+platformă

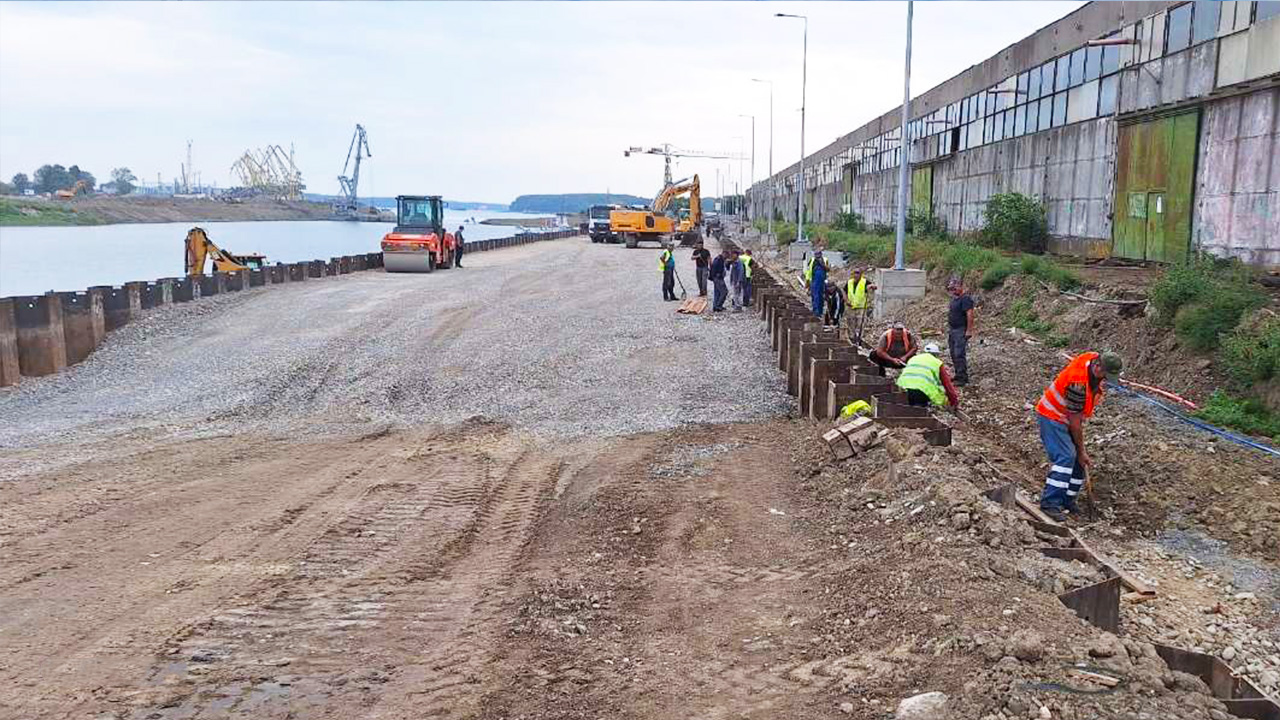

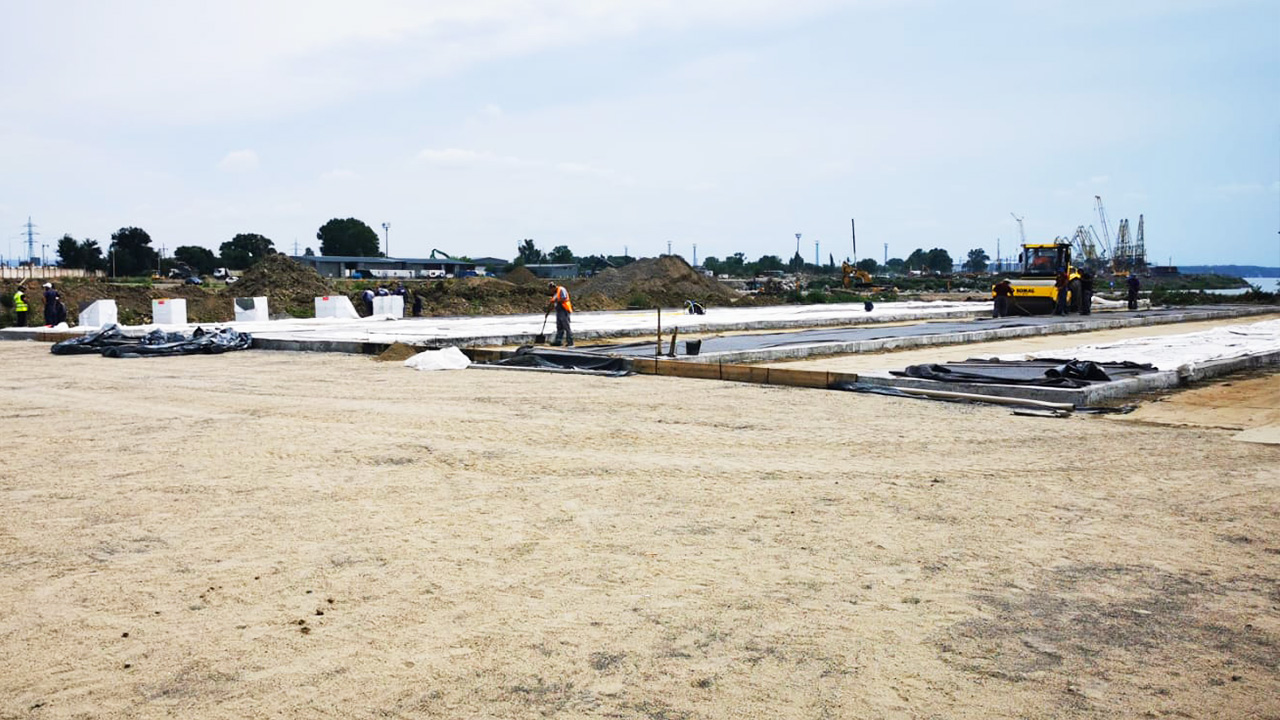

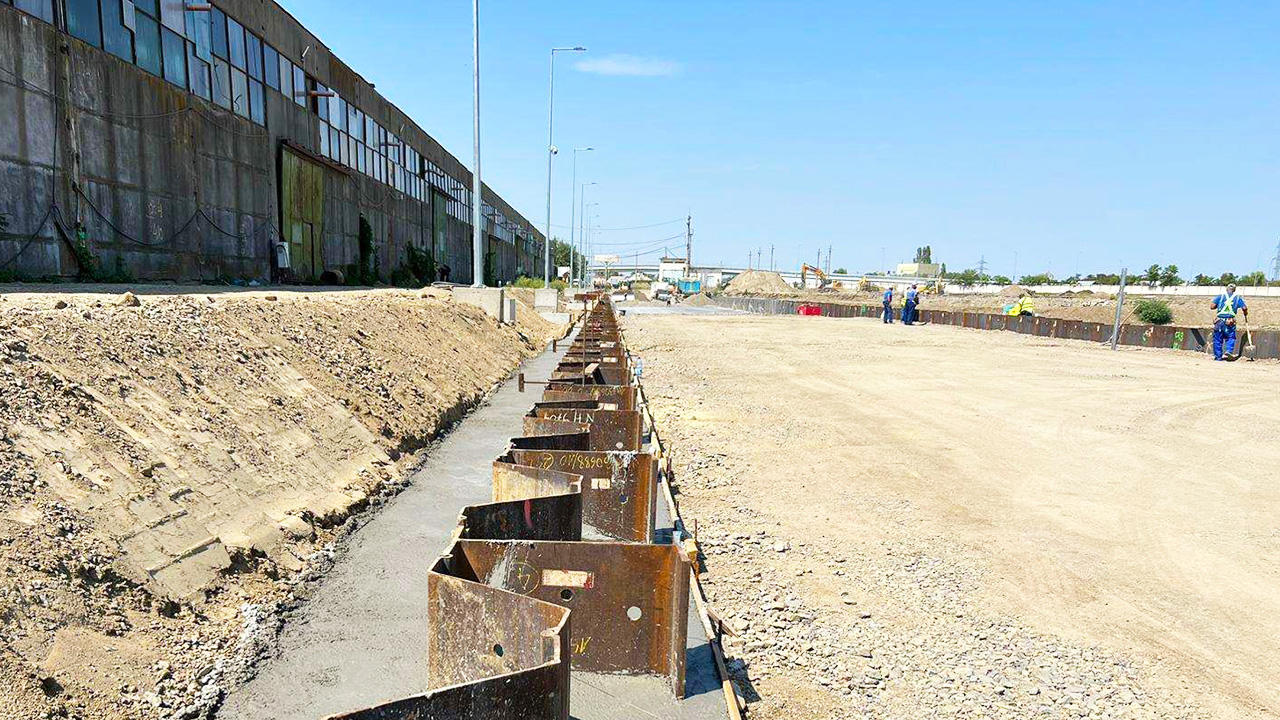

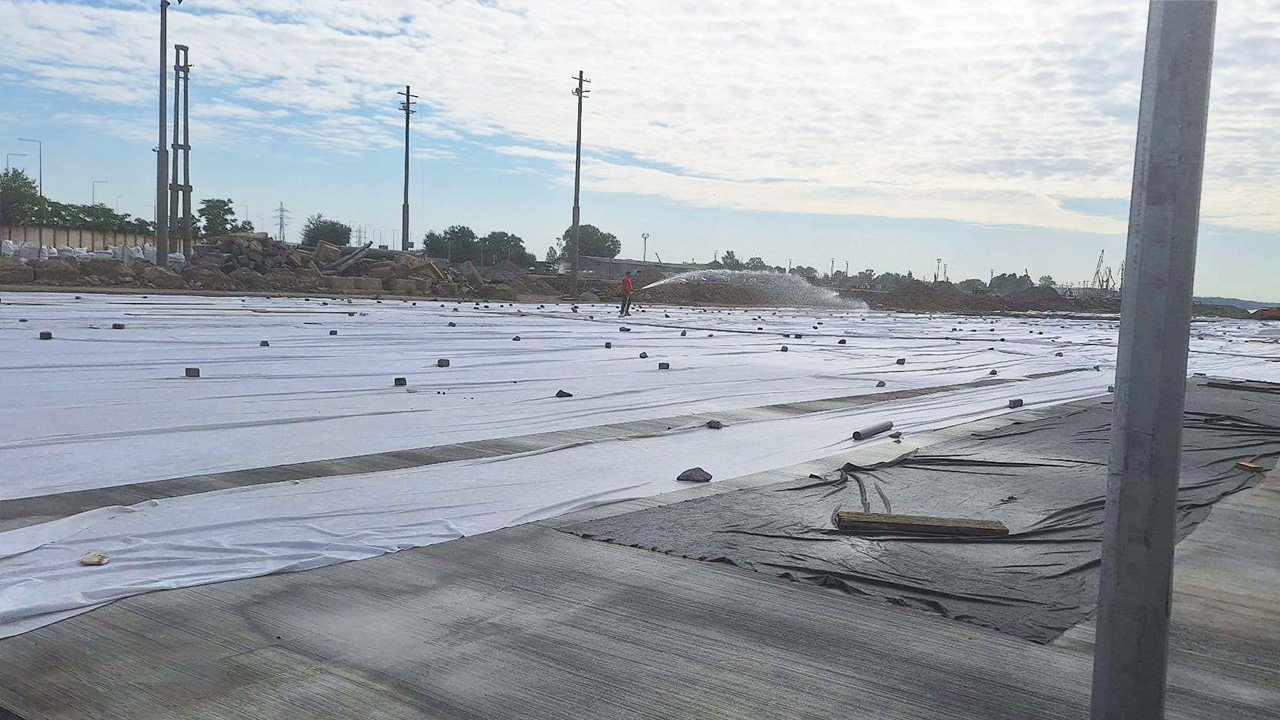

• Terasamente - platformă 8500mp

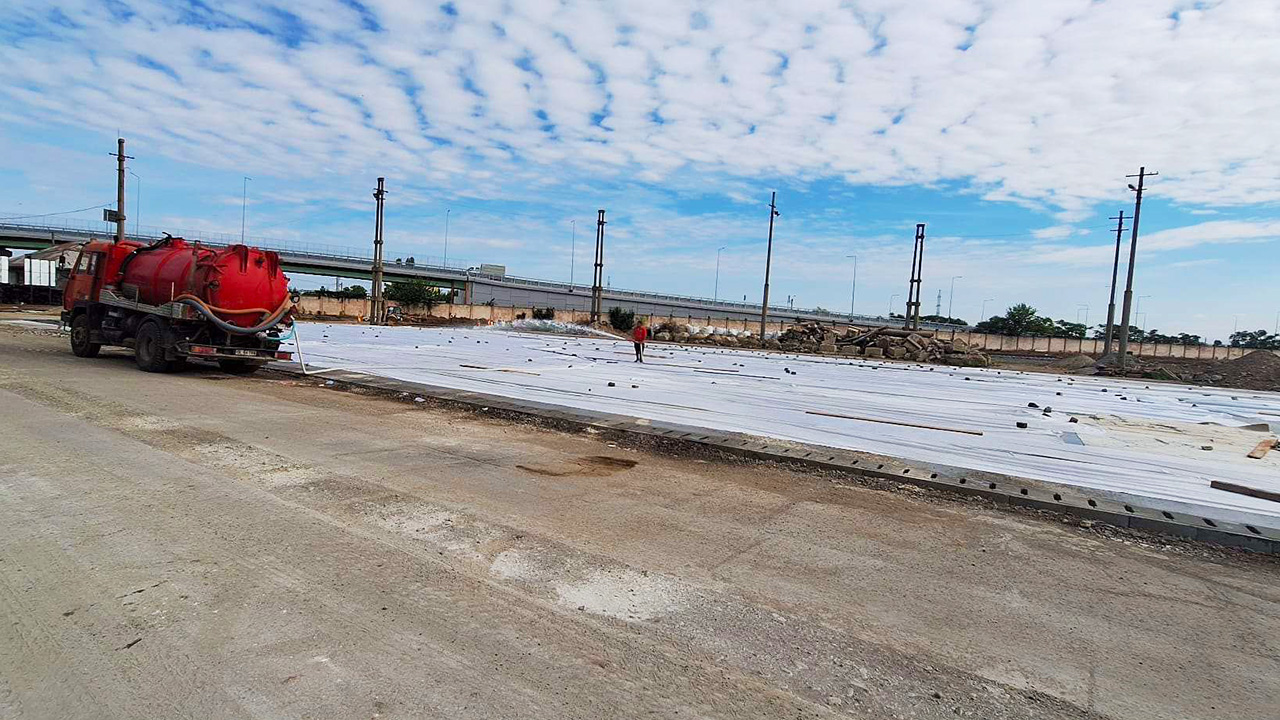

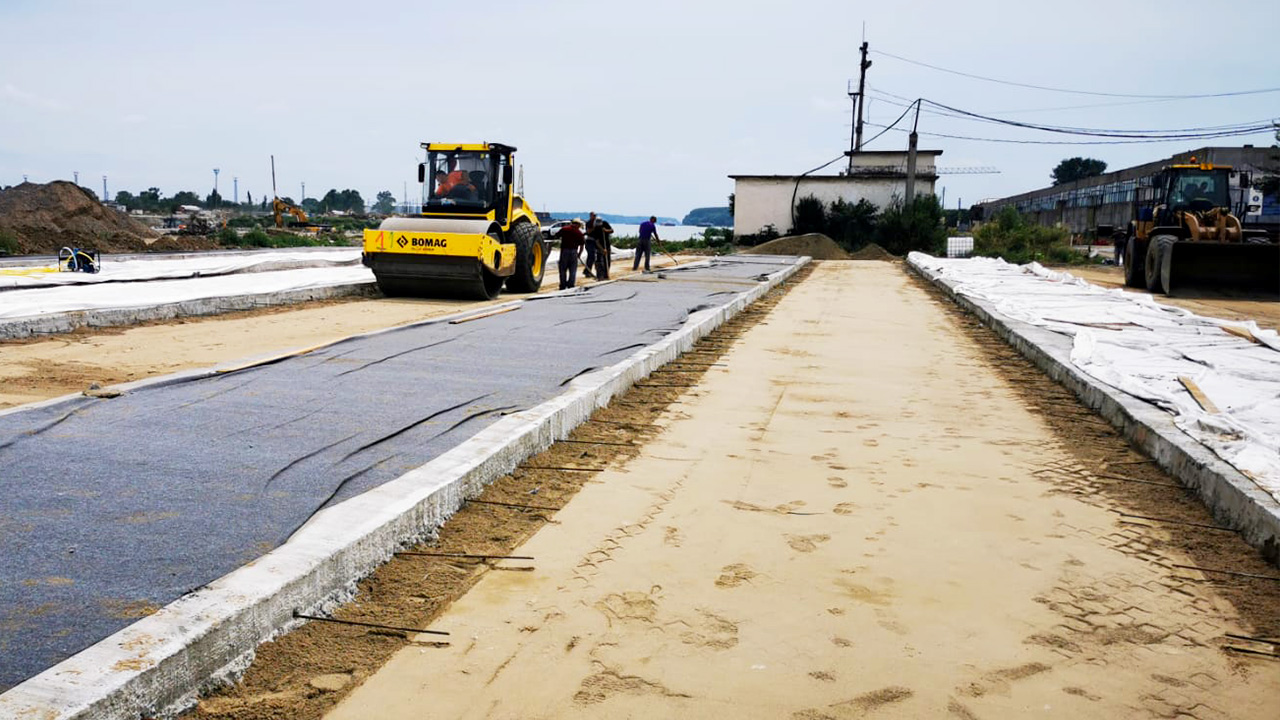

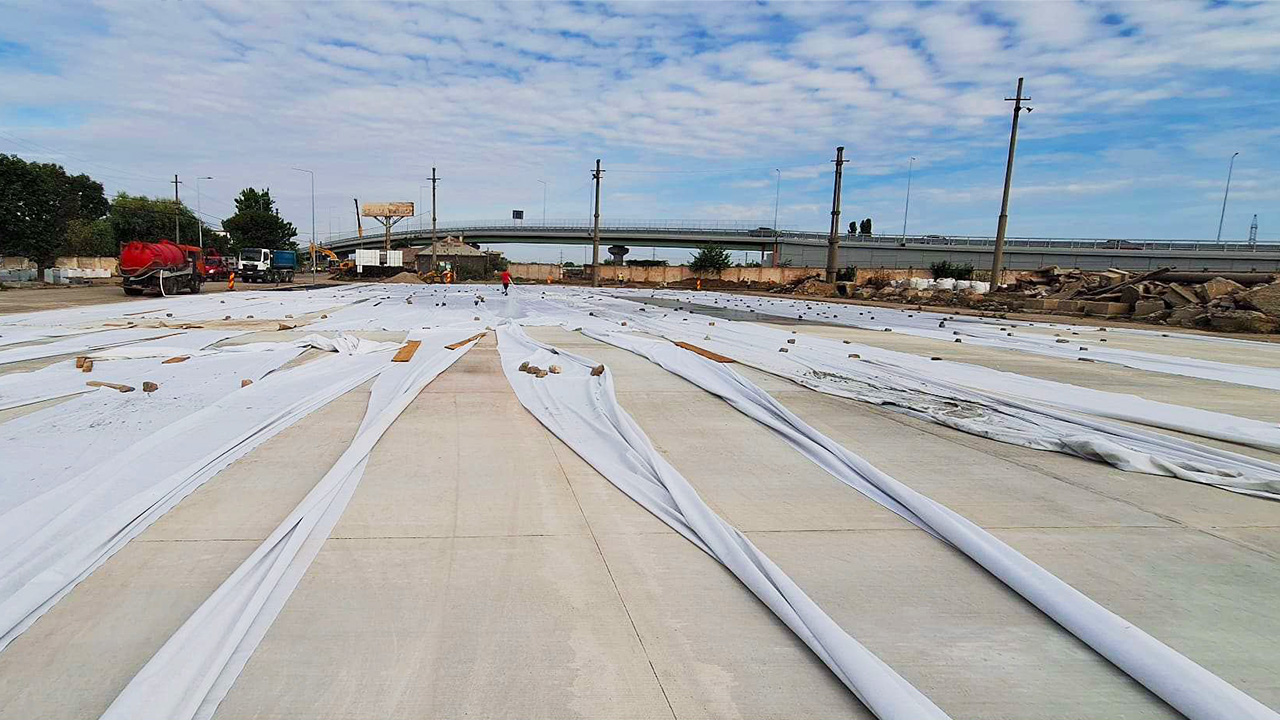

• Sistem rutier - platformă 8500mp – strat balast + strat piatră spartă / confecționare și montaj armături / execuție îmbrăcăminte rutieră din beton
Rețele electrice branșament JT
• Fundații stâlpi de iluminat / fundație pilon 2
• Montaj stâlpi de iluminat h=10m
Rețele apă/canal
• Rețea de alimentare cu apă – montaj conductă PEHD / montaj hidranți de incendiu
• Rețea de canalizare – montaj rigole din beton
Lucrări hidrotehnice
• Dana 39 - turnare beton de egalizare grindă longitudinală la uscat / radier

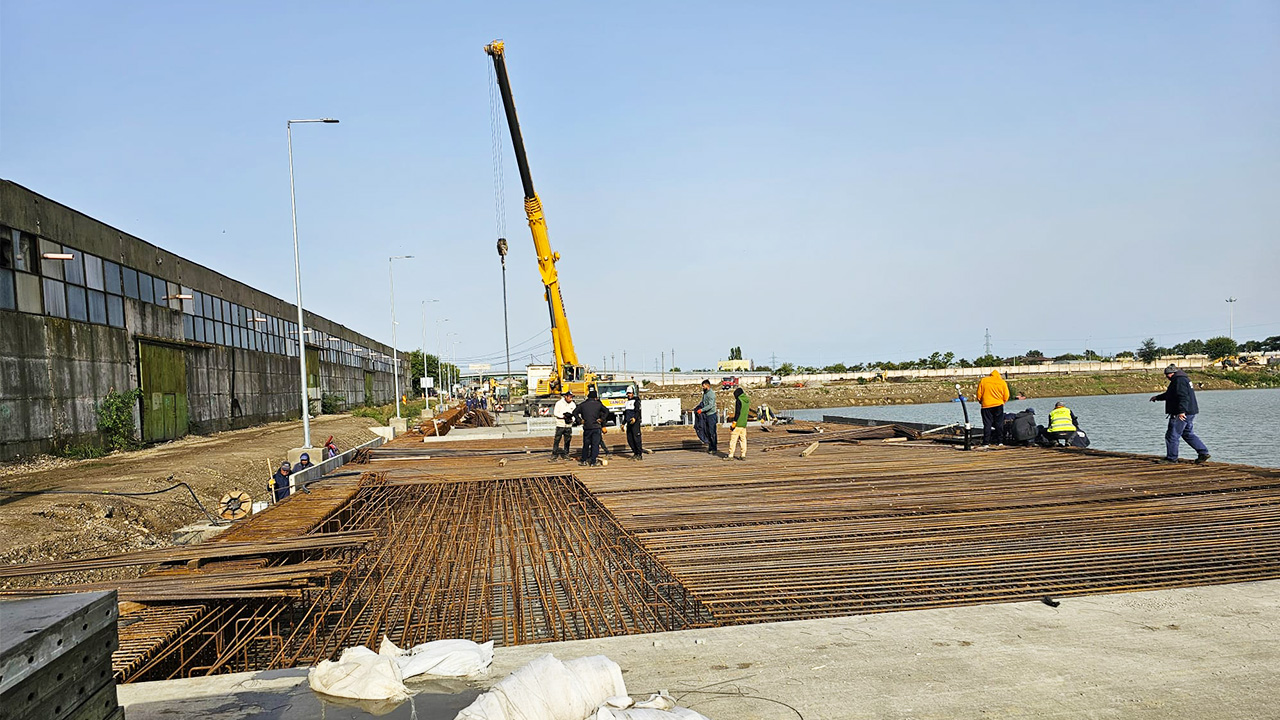

• armare , cofrare și turnare beton grindă longitudinală la uscat / radier
Supraveghere video
• Montaj cabluri în tub de protecție
• Montaj camere de supraveghere
Progresul fizic al lucrărilor este de 35%.
Acordul contractual de execuție cu număr 42RO/20.12.2023 este semnat între PBN Logistics SA, în calitate de beneficiar și Asocierea Tancrad SRL - Lemacons SRL - Olroad Construct SRL în calitate de Antreprenor.
În luna februarie 2024, PBN LOGISTICS S.A. și Ministerul Transporturilor și Infrastructurii, în calitate de Autoritate de Management pentru Programul Transport 2021-2027, au semnat contractul de finanțare nr.17/01.02.2024 pentru etapa II a proiectului „Amenajare platforme Ro-Ro - Port Bazinul Nou Galați", cod MySMIS 313742, început în cadrul Programului Operațional Infrastructura Mare 2014-2020.
Proiectul vizează dezvoltarea Portului Galați prin amenajarea platformei Ro-Ro în Portul Bazinul Nou Galați, în vederea atragerii de noi fluxuri de marfă, creșterea eficienței în exploatarea infrastructurii portuare, creșterea siguranței și implicit creșterea atractivității transportului naval prin facilitățile portuare oferite. În cadrul acestei etape vor fi executate lucrările proiectului tehnic (platforme, drumuri etc.) pentru care au fost obținute avizele și acordurile pentru autorizația de construire în prima etapă finanțată prin POIM 2014-2020.
Date de contact: Mara Rîmniceanu, Manager de proiect, PBN Logistics SA, e-mail
Proiect cofinanțat de Uniunea Europeană din Fondul de Coeziune, prin Programul Transport. Pentru informații detaliate despre Programul Transport 2021-2027 accesați www.mt.ro.
”Conținutul acestui material nu reprezintă în mod obligatoriu poziția oficială a Uniunii Europene sau a Ministerului Transporturilor și Infrastructurii”
