Comunicat de Presă privind stadiul lucrărilor aferente proiectului
„Amenajare platforme Ro-Ro - Port Bazinul Nou Galați"



Stadiul activităților până la data de 30.06.2024
În data de 25.03.2024 a fost emis Ordin Administrativ nr. 01 pentru Începerea Etapei de Execuție a Lucrărilor în cadrul contractului cu număr 42RO/20.12.2023, având ca dată de început 04.02.2024 – înaintat prin adresa Supervizorului nr. SGPIE 001- P070/25.03.2024.

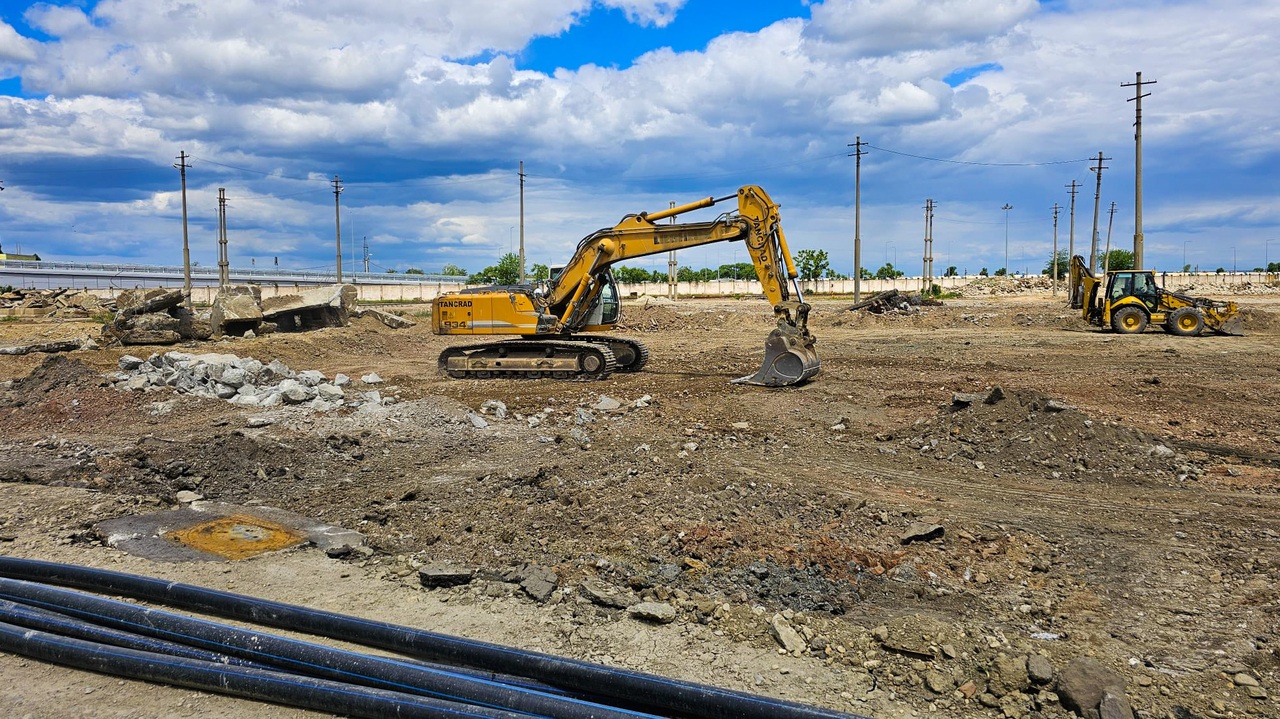

Până la data de 30.06.2024 au fost realizate următoarele lucrări:
Organizare de șantier
•    Împrejmuire
•    Montaj barăci și toalete ecologice
•    Execuție racord rețea electrică
Desfaceri,Demolări
•    Clădirea C12
•    Clădirea C17
•    Clădirea C8+anexa
Drum acces+platformă
•    Demolări – platformă 8500mp
•    Terasamente - platformă 8500mp
•    Sistem rutier - platformă 8500mp – strat balast + strat piatră spartă
Rețele electrice branșament JT
•    Terasamente rețele 0,4 KV
•    Montaj cămine de tragere
•    Montaj cabluri electrice
•    Fundații stâlpi de iluminat
Supraveghere video
•    Montaj cablu UTP

Progresul fizic al lucrărilor este de 8,5%.

Acordul contractual de execuție cu număr 42RO/20.12.2023 este semnat între PBN Logistics SA, în calitate de beneficiar și Asocierea Tancrad SRL - Lemacons SRL - Olroad Construct SRL în calitate de Antreprenor.

În luna februarie 2024, PBN LOGISTICS S.A. și Ministerul Transporturilor și Infrastructurii, în calitate de Autoritate de Management pentru Programul Transport 2021-2027, au semnat contractul de finanțare nr.17/01.02.2024 pentru etapa II a proiectului „Amenajare platforme Ro-Ro - Port Bazinul Nou Galați", cod MySMIS 313742, început în cadrul Programului Operațional Infrastructura Mare 2014-2020.

Proiectul vizează dezvoltarea Portului Galați prin amenajarea platformei Ro-Ro în Portul Bazinul Nou Galați, în vederea atragerii de noi fluxuri de marfă, creșterea eficienței în exploatarea infrastructurii portuare, creșterea siguranței și implicit creșterea atractivității transportului naval prin facilitățile portuare oferite. În cadrul acestei etape vor fi executate lucrările proiectului tehnic (platforme, drumuri etc.) pentru care au fost obținute avizele și acordurile pentru autorizația de construire în prima etapă finanțată prin POIM 2014-2020.


Date de contact: Mara Rîmniceanu, Manager de proiect, PBN Logistics SA,e-mail Această adresă de email este protejată contra spambots. Trebuie să activați JavaScript pentru a o vedea.


Proiect cofinanțat de Uniunea Europeană din Fondul de Coeziune, prin Programul Transport. Pentru informații detaliate despre Programul Transport 2021-2027 accesați www.mt.ro.

”Conținutul acestui material nu reprezintă în mod obligatoriu poziția oficială a Uniunii Europene sau a Ministerului Transporturilor și Infrastructurii”
